近年來隨著國家和地方政府對公路鐵路房屋等基礎性設施建設的不斷增強,高品質砂石骨料和機制砂的需求量也呈現逐年遞增發展趨勢,砂石的用量以每年10% 以上的速度增長,并且隨著對資源與環保問題的持續關注,部分地方政府已開始著手有計劃的關停部分小碎石廠,為新建大規?,F(xiàn)代化的砂石骨料生產線創造了極好的市場條件。砂石骨料正朝著大規模、高標準、現代化的方向發展。

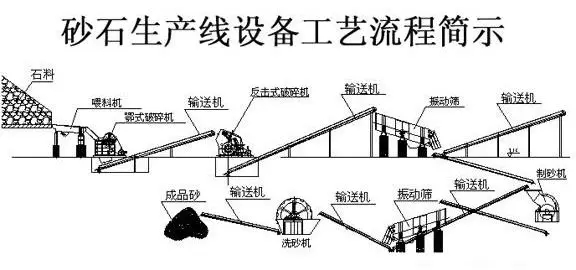

砂石骨料生產線,可以理解為破碎-篩分-儲存及成品發運的合理組合,產品不同,組合方式也有很大的差別,從總圖布置上可以將整個生產過程分為三個階段:
第一個階段:一級破碎和除土篩分。第二個階段:各級破碎和各級篩分組合,出成品。第三個階段:成品儲存及發運。
2、不同地形條件下的總圖布置規律
地形,總圖專業對其的描述通常說成“起伏較大”和“較平坦”兩類。實際上,對于骨料生產線的布置,“地形起伏較大”的更適合。究其原因,是由于骨料生產流程的特殊性:車間之間均由皮帶連接,上一級車間出料,下一級車間入料,地下(地面)出,高空入。合理的臺段高差,能夠縮短運輸距離,但存在返料的兩個車間,車間標高盡量一致。如何結合地形布置出最合理的總圖,對設計者是一個考驗。鑒于骨料生產線占地面積不大,但內部連接的復雜性,結合實際設計,探索總結出了以下幾點。(1)一破位置的總圖布置,根據生產規模不同,一破入料料斗和出料皮帶標高差也相同,臺時產量500t的標高差在12m左右,臺時產量1000t的標高差在14m左右。地溝施工的成本較高,為了避免出現地溝或大的地溝,通常會選擇一處能有臺段差的位置放置一破,并且保證有足夠大的卸料平臺,一般50m*50m,運礦車型的不同大小也有差異。(2)破碎和各級篩分之間,由于局部車間之間存在返料,車間布置在一個臺段比較合適,根據輸送角度及車間內部豎向標高,計算經濟合理的車間之間的輸送長度。(2)運輸工程
骨料運輸將是骨料經營的重要環節,由于骨料生產線建在山上,骨料運輸?shù)缆返男藿ㄊ顷P鍵。廠外道路需修約800m至連接的主干道。為滿足骨料運輸需要,用兩對對150t的汽車衡對骨料成品進行計量。(3)豎向布置
主要生產區場地由北向南分為三個臺段:卸料平臺845.500臺段,一破至緩沖堆場832.500臺段,二破至成品料堆均在820.00臺段,其中三級篩分b位于830.00臺段。較好的利用了自然地形。在設計砂石骨料生產線時,應結合地形布置出合理的總圖,滿足用戶需求,保證生產需要。
